Olá,
Estou tentando incluir a coluna de % Planejada vs. % Concluída no meu projeto, porém, estou encontrando discrepância no resultados.
Para calcular a % Prevista usei a seguinte fórmula:
=IF(TODAY() < Início@row; 0; IF(TODAY() >= Término@row; 1; NETWORKDAYS(Início@row; TODAY()) / NETWORKDAYS(Início@row; Término@row)))
Que é basicamente a fórmula que usamos em colunas personalizadas no Project, adaptada ao Smartsheet.

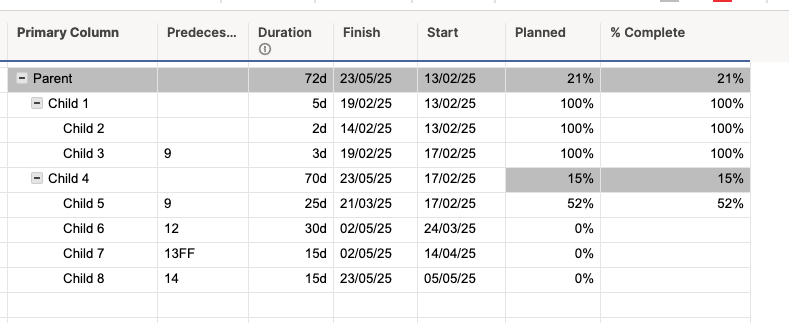

Porém, não sei qual o cálculo que a coluna de % Concluída automática do Smartsheet faz, mas não está batendo com a % Planejada, quando lanço o mesmo avanço concluido em relação ao planejado.

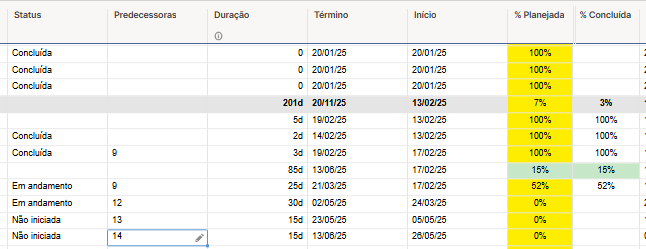

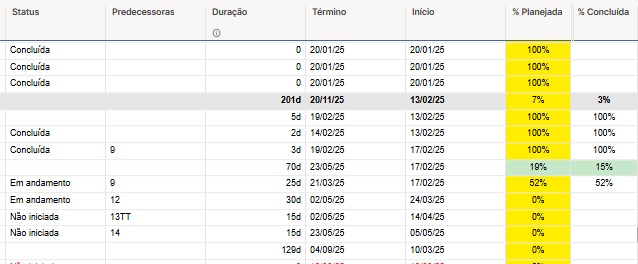

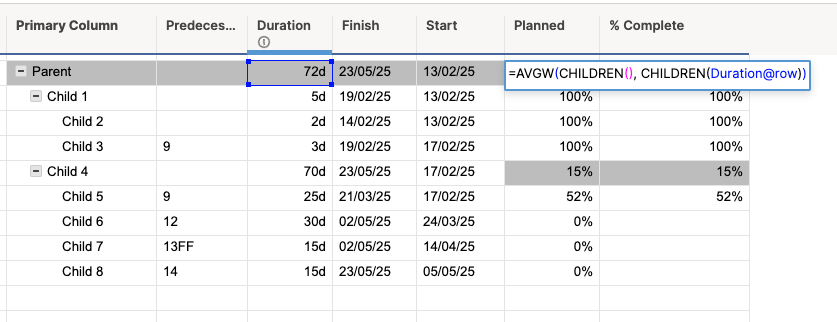

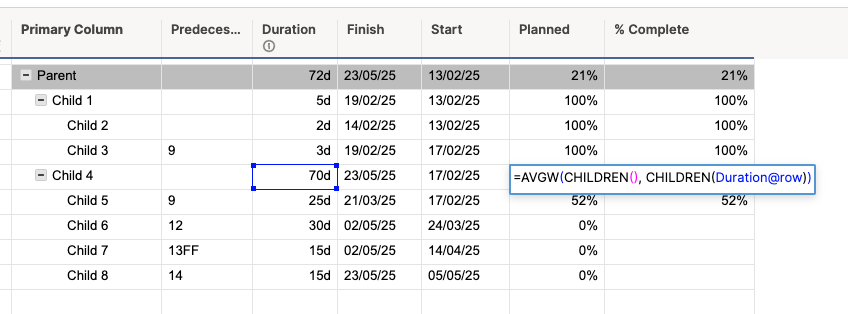

Isso acontece pois tenho uma tarefa com dependência TT. Aparentemente a % de conclusão de um nível é feita em cima da soma das durações de uma tarefa, e não em cima das datas de início e término.
Se eu troco a dependência, as porcentagens de planejado e concluído batem.
Tem alguma alternativa para que eu consiga manter as colunas fazendo o calculo usando os mesmo parâmetros, sem que eu tenha que trocar a dependência?
